30 项鼎峰核心工艺
工程前期准备

工地保护准备及砌墙、过梁和水电开槽

  • 工地形象保护

    1. 施工前对门窗、玻璃、护栏等成品或半成品采取专用保护膜保护

    2. 避免施工时对成品造成不必要的损伤保持美观整洁。

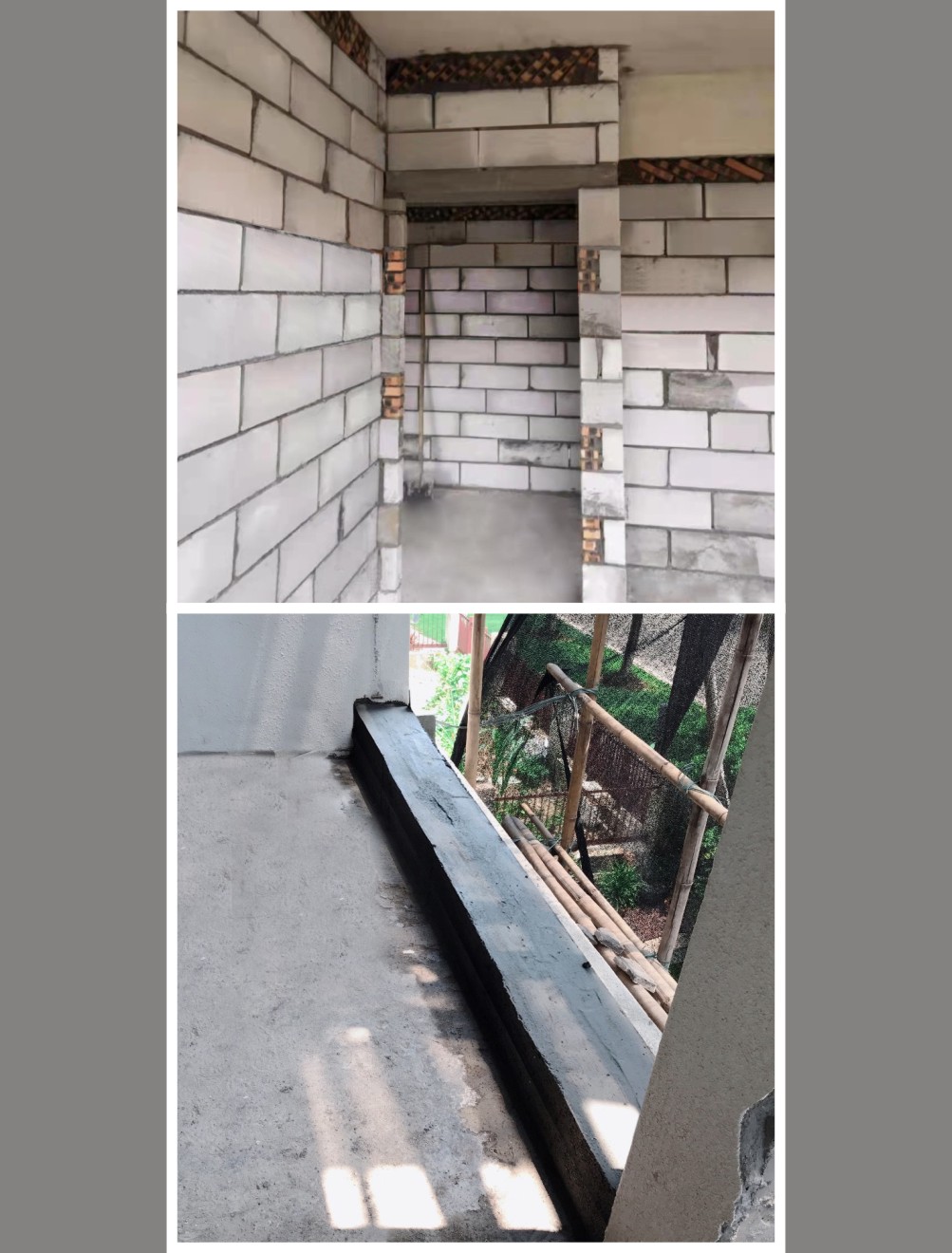

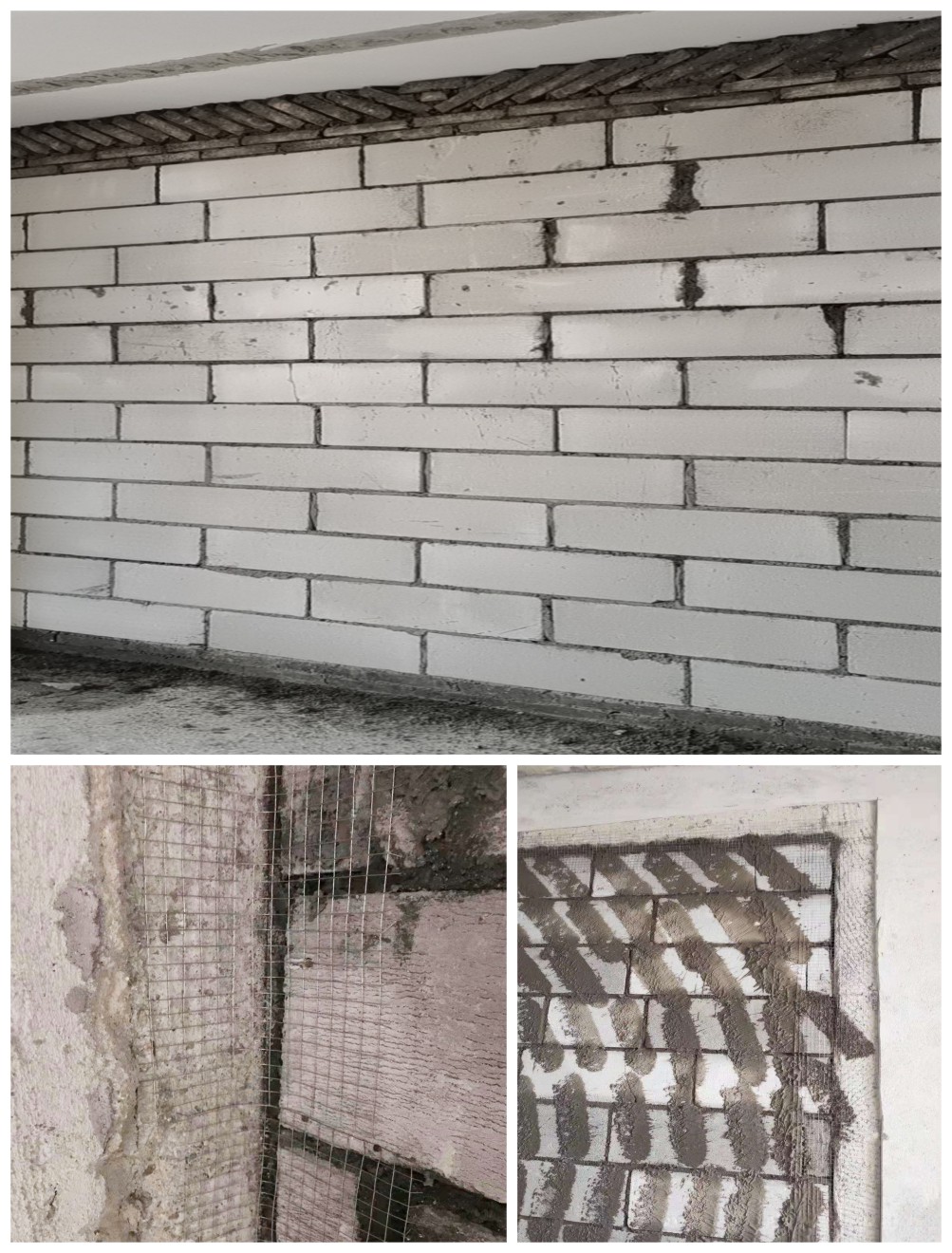

  • 砌墙批荡工艺

    1、打掉新老墙交接的批荡层15-20cm,并且墙体每隔60cm插入两根8MM钢筋;

    2、批荡前挂好铁丝网,让新旧墙体连成整体,防止墙体发生开裂;

    3、批荡前做好水平点抽筋,以保持墙面垂直,并且轻质砖需要用606胶水加水泥沙做洒浆处理,防止脱层。

  • 地梁过梁工艺

    1、门头过梁:宽度与新砌墙体一致,长度超过门洞30cm,厚度不少于10cm,钢筋直径12厘螺纹钢不少于2条;

    2、挡水梁:阳台、卫生间砌墙前先打花混凝土楼面,并植入竖、横钢筋10厘加固,现浇混凝土20cm高,以避免往外渗水。

  • 水电开槽工艺

    1、打好施工水平线。

    2、所有的水槽横平、竖直,用墨线弹好适宜槽宽,在用切割机切割。

    3、打完水电槽,卫生间、厨房管槽刷防水处理,电线管槽用防裂防潮处理。

水电管道铺设

水电管道铺设,强弱电流抗干扰,排水管道铺设检测

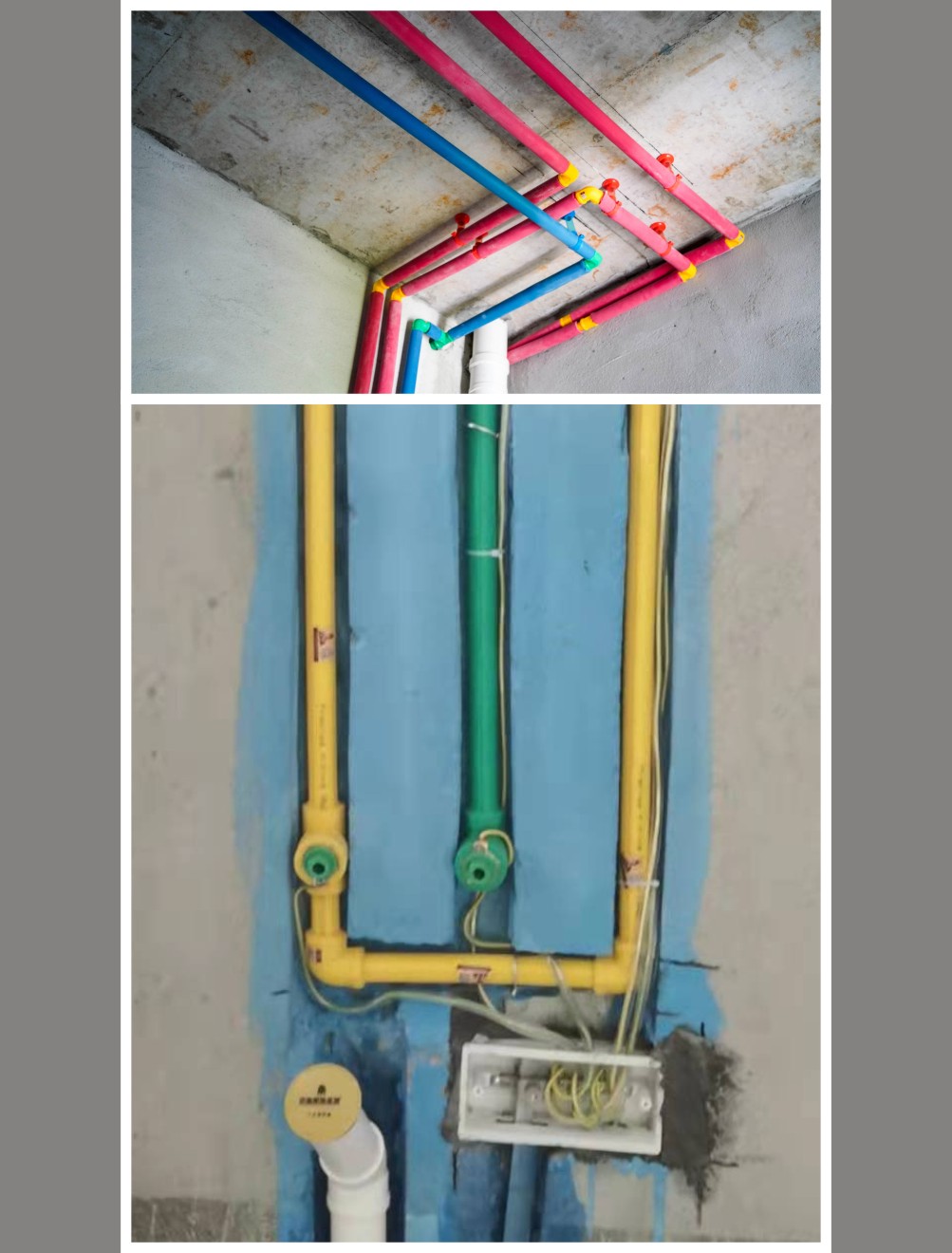

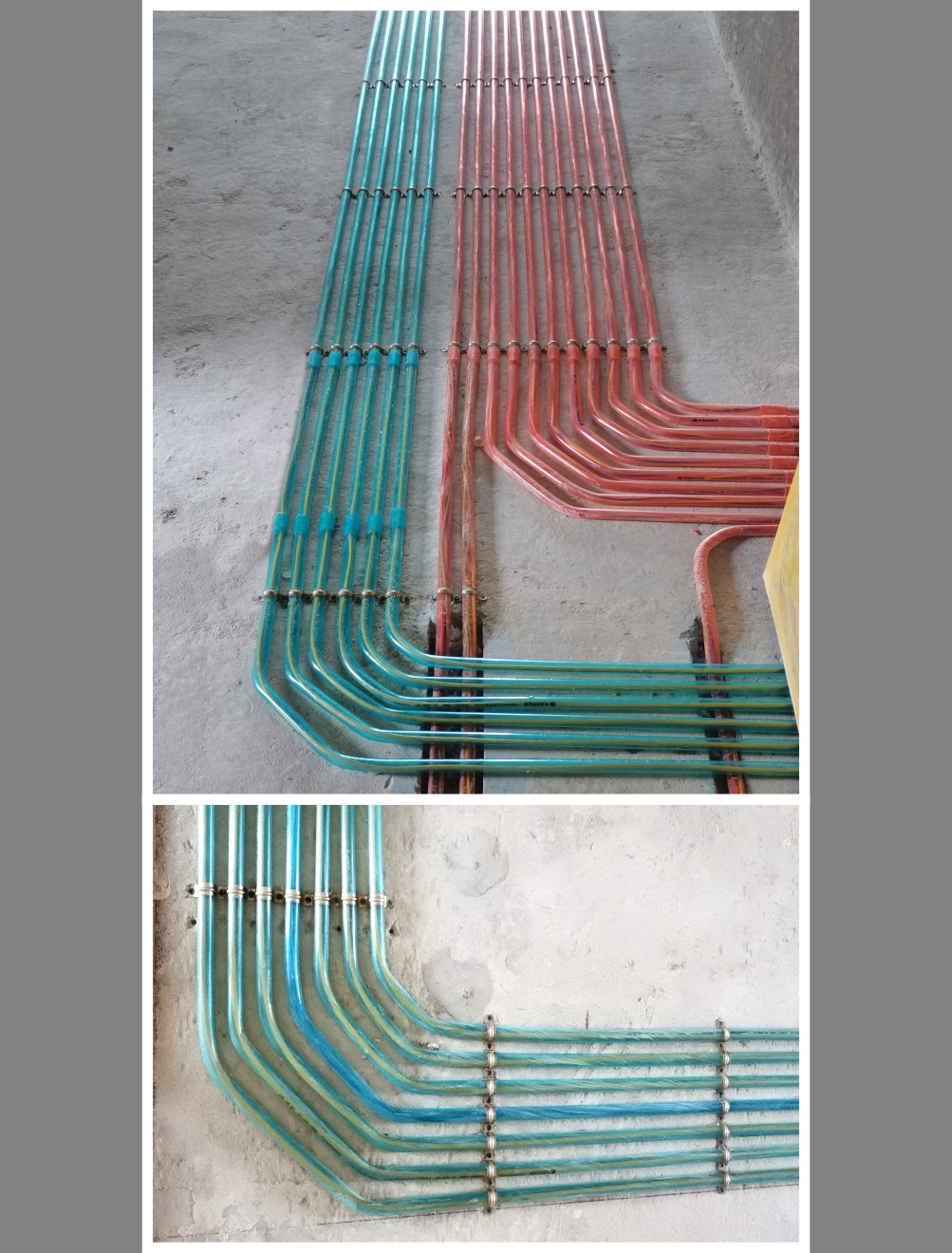

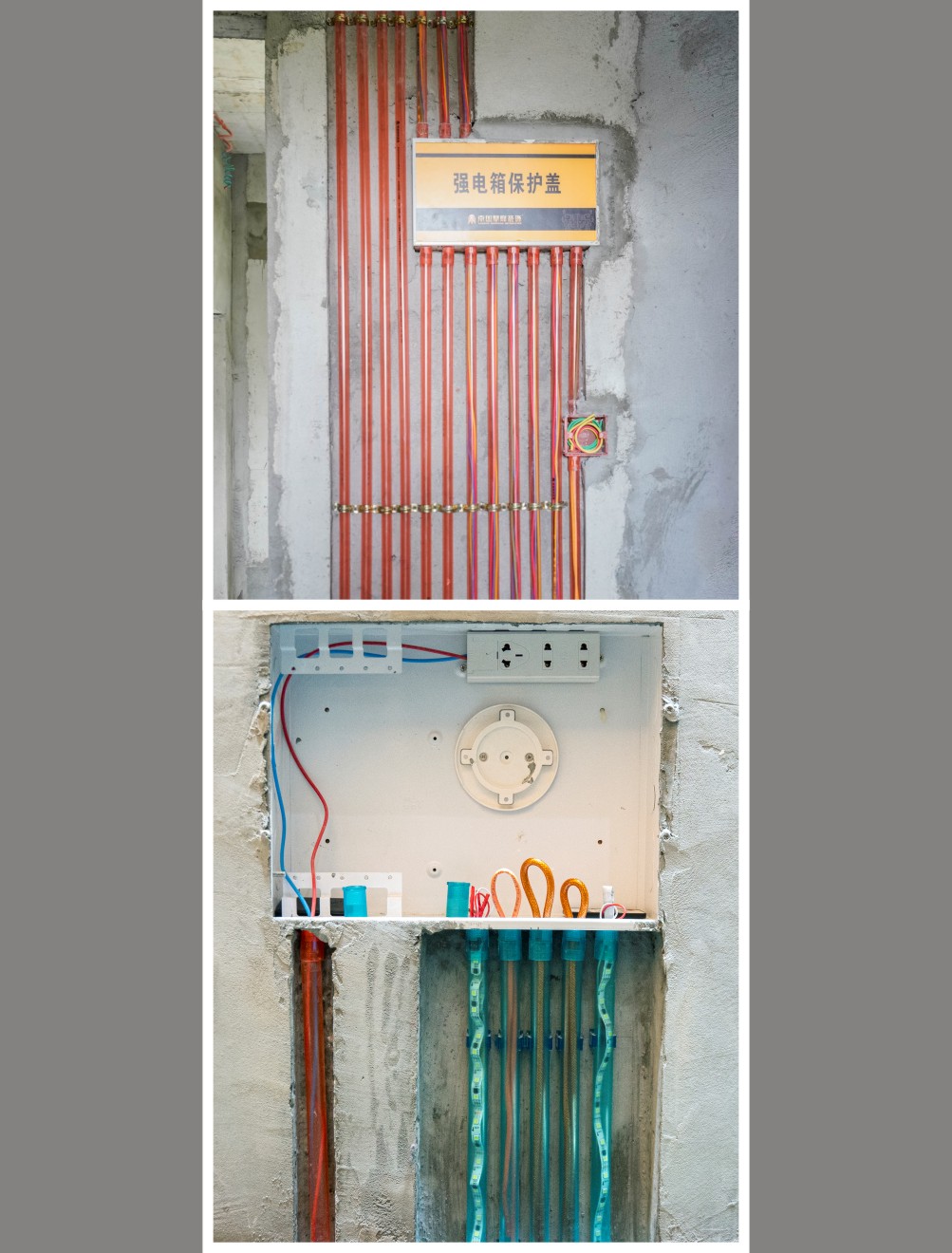

  • 强电地面布线

    1、施工采用红色线管为强电,布管要横平竖直;

    2、火线用红色,零线用蓝色,地线用双色线,控制线用绿线,中途无接头;

    3、强电箱内要安装漏电保护开关和空气开关,线路分组控制安装独立空气开关;

    4、竣工后绘制水电竣工图,方便后期维修。

  • 弱电地面走线

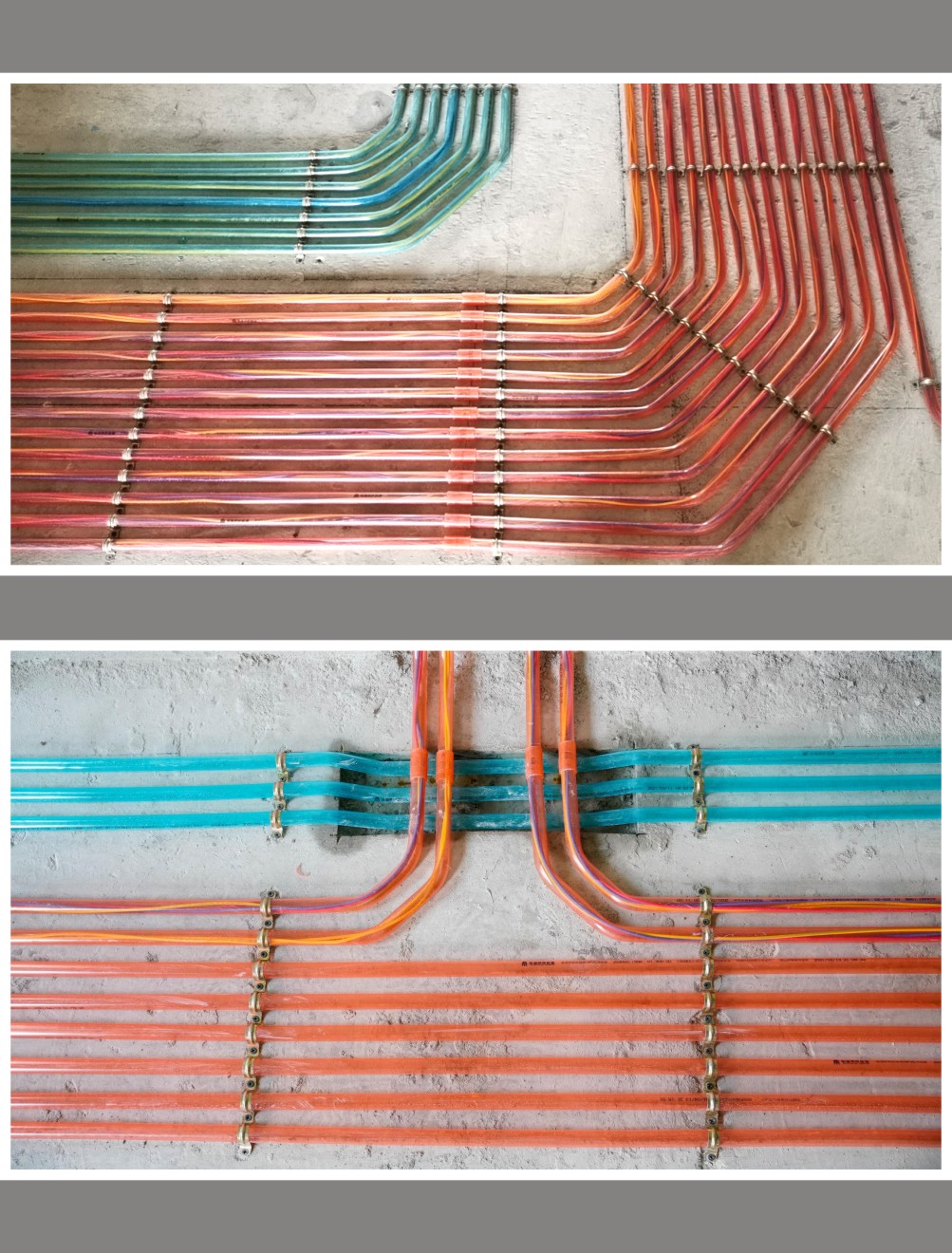

    1、施工采用蓝色线管为弱电,强弱电分开走,避免电磁场干扰;

    2、弱电单管单线,布线要横平竖直;

    3、竣工后绘制水电竣工图,方便后期维修。

  • 给水管工艺

    1、冷热水管及配件采用分色管理,冷水管为绿色,热水管为黄色;

    2、冷热水管单管单槽铺设,管道间隙10cm;铺管达到横平竖直,采用专用管卡固定,间距≤80cm;

    3、竣工后绘制竣工管线图,方便后期维修。

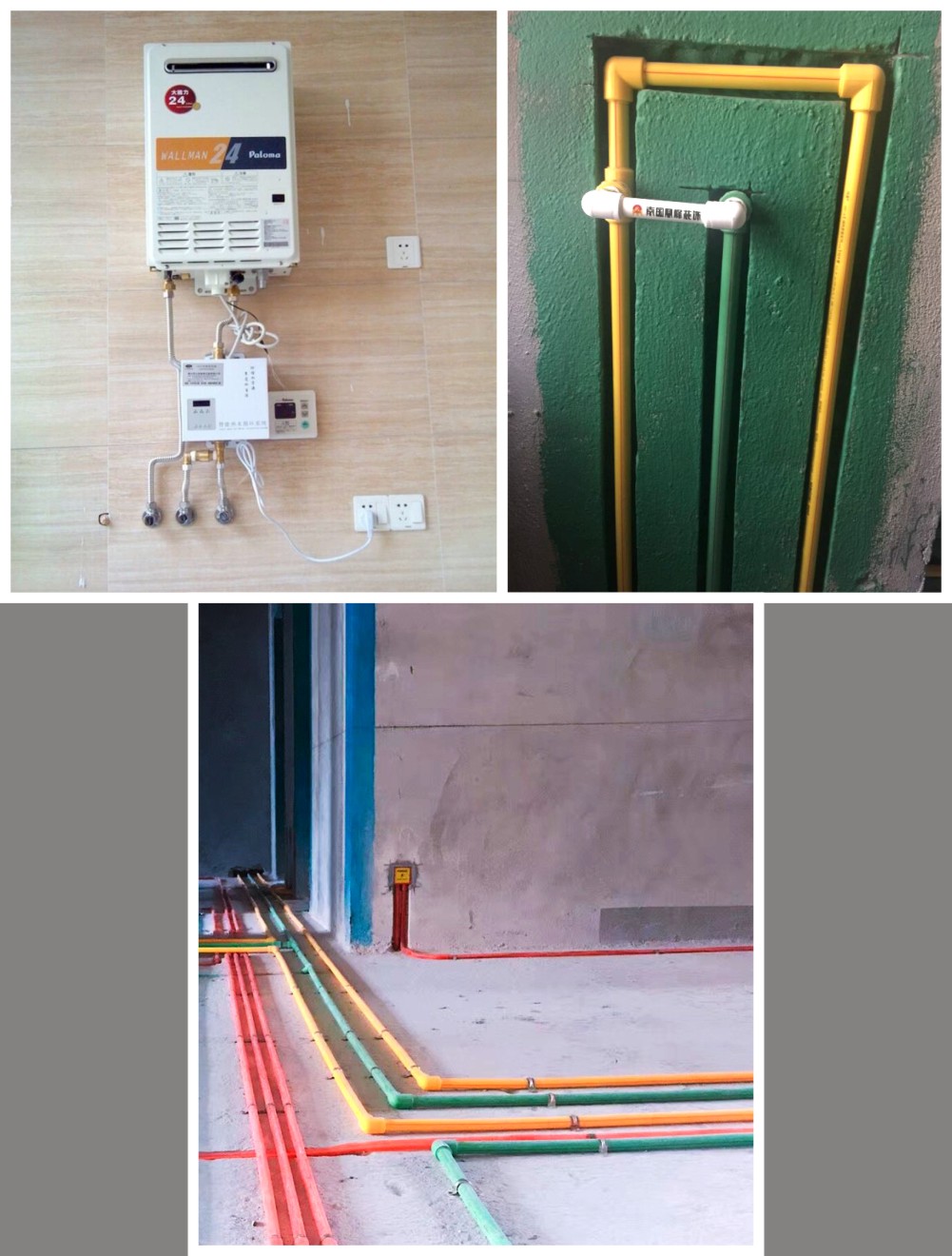

  • 循环水制作工艺

    1、真正达到热水即开即有的效果。

    2、有效节省了水和燃气资源。

    3、解决了使用热水前必须先放掉原水管中的冷水而让人等待的问题。

    4、竣工后绘制竣工图,方便后期维修。

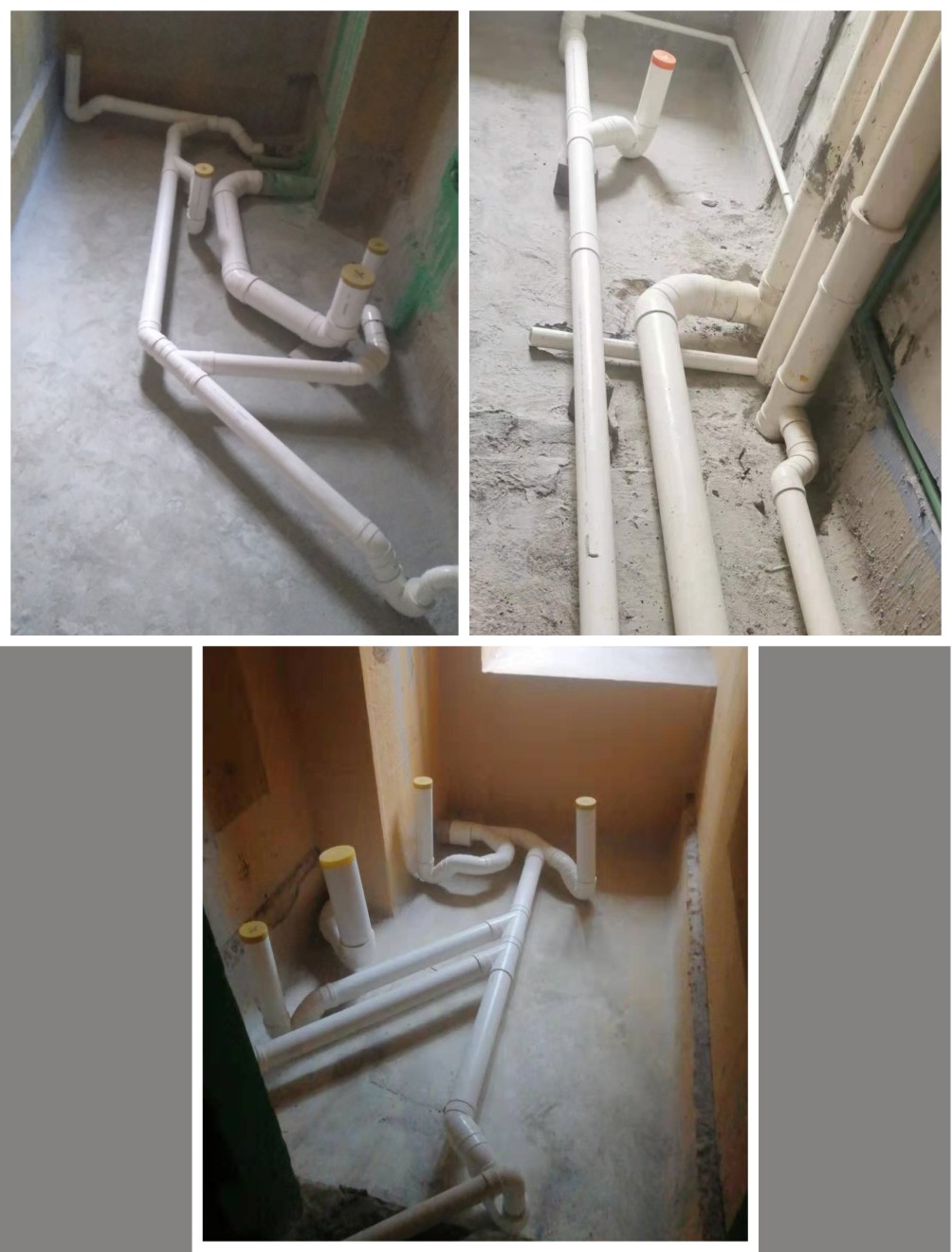

  • 二、三级排水工艺

    1、沉箱排污管用Φ110mm、排水管用Φ75mm,存水弯用Φ75mm,弯头用45°,并用斜三通,禁用正三通和90°弯头;

    2、沉箱底部暗设三级排水,避免了沉箱内积水现象;内设二级排水避免地砖层有积水渗透房间;

    3、沉箱内所有排水管、排污管尾端要略高于排水口处,要求放2%-3%的坡度。

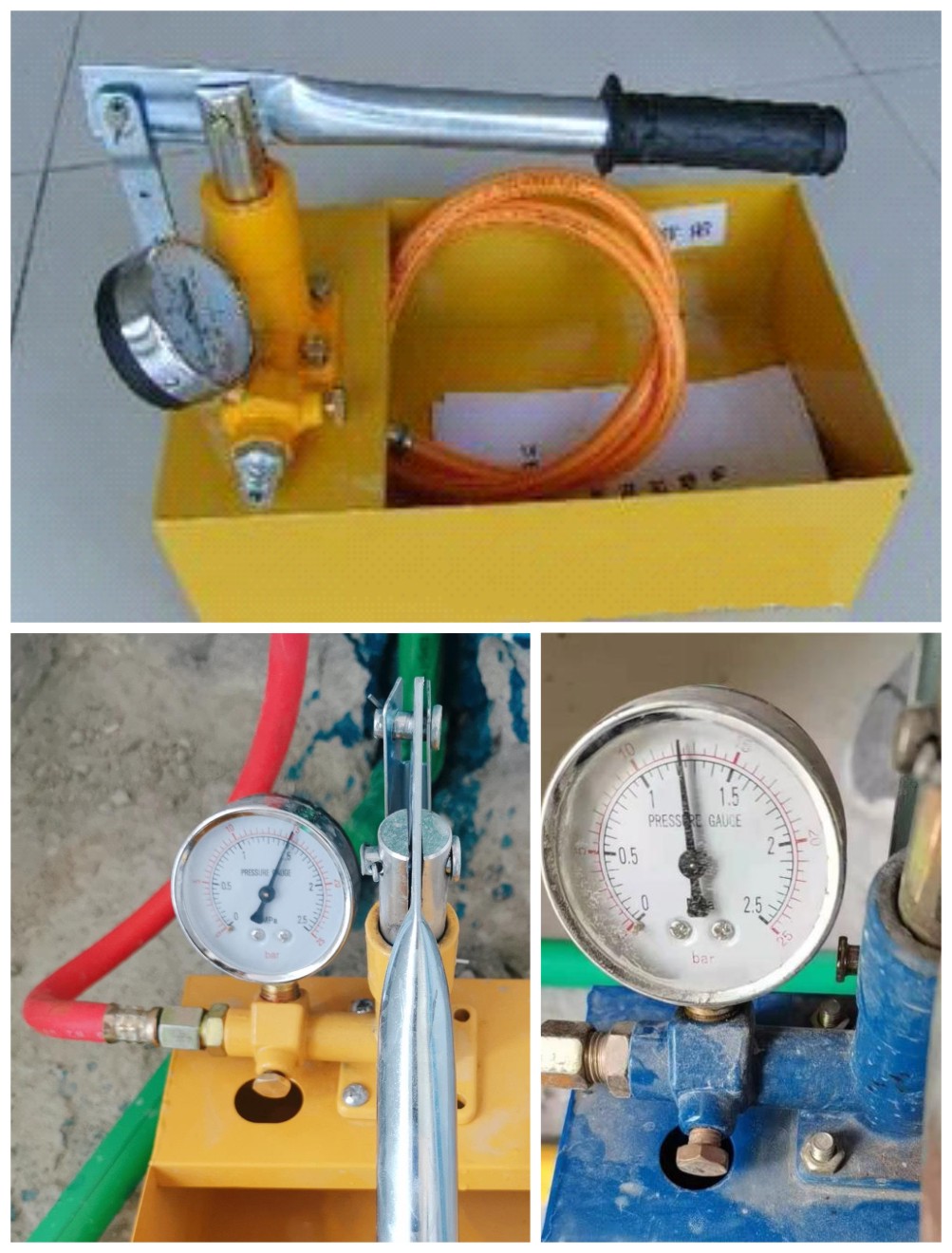

  • 水管检测工艺

    1、水管检测工具--手动试压机

    2、冷热水管布好后,用软管串联,用手动试压机来检测。

    3、伟星牌PP-R水管打压检测标准为2.0-2.5mpa(一般水管 只能打压0.8-1.5mpa),公司标准定为2.2mpa。一小时后不掉压或掉0.1mpa视为合格。

  • 强弱电检测工艺

    1、强弱电检测工具——绝缘电阻检测仪;

    2、检测各线路接地及线与线之间的绝缘指数,即红色夹条夹住火线,黑色夹条夹住零线或地线,然后到相应位置进行碰线,指针迅速回到“0”即为合格;

    3、弱电线——电话线、电视线、电脑线等布置完后,同样用检测仪检测,如电视线检测,黑色夹条夹住中间铜丝,红色夹条夹住外围银丝,另外一头同时连接起来,指针回“0”即为合格。潮处理。

防水防漏及墙面地砖铺设

防水防漏及墙面地面贴砖工艺,避免了瓷砖的渗漏脱落及开裂,延长了家装的寿命

  • 沉箱三次防水

    1、开工前沉箱内做闭水试验48小时后,无渗漏现象验收合格;

    2、沉箱底层进行三级排水放坡找平;再做第一次防水;

    3、沉箱预制板二级排水放坡找平层上再做第二次防水。

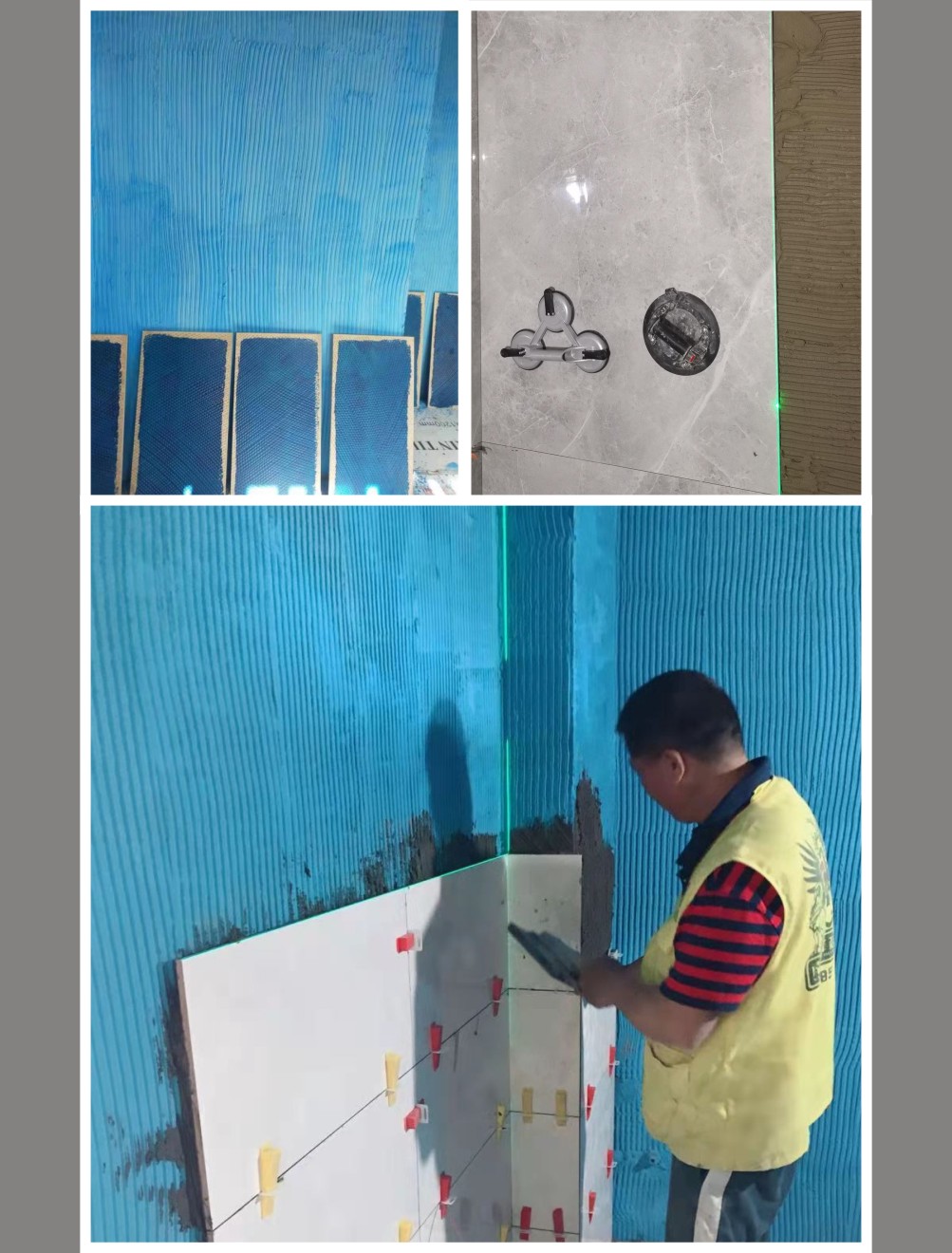

  • 防水制作工艺

    1、冲洗干净原墙面,把瓷砖胶调为膏状,再用企业特制刮刀进行原墙面拉毛处理;

    2、墙面拉毛堵平了原墙面沙眼和小孔并增加了防水的附着力;在拉毛基础上涂刷防水材料(涂刷均匀颜色一致);

    3、颜色防水解决了偷工减料的现象,便于检查与验收。

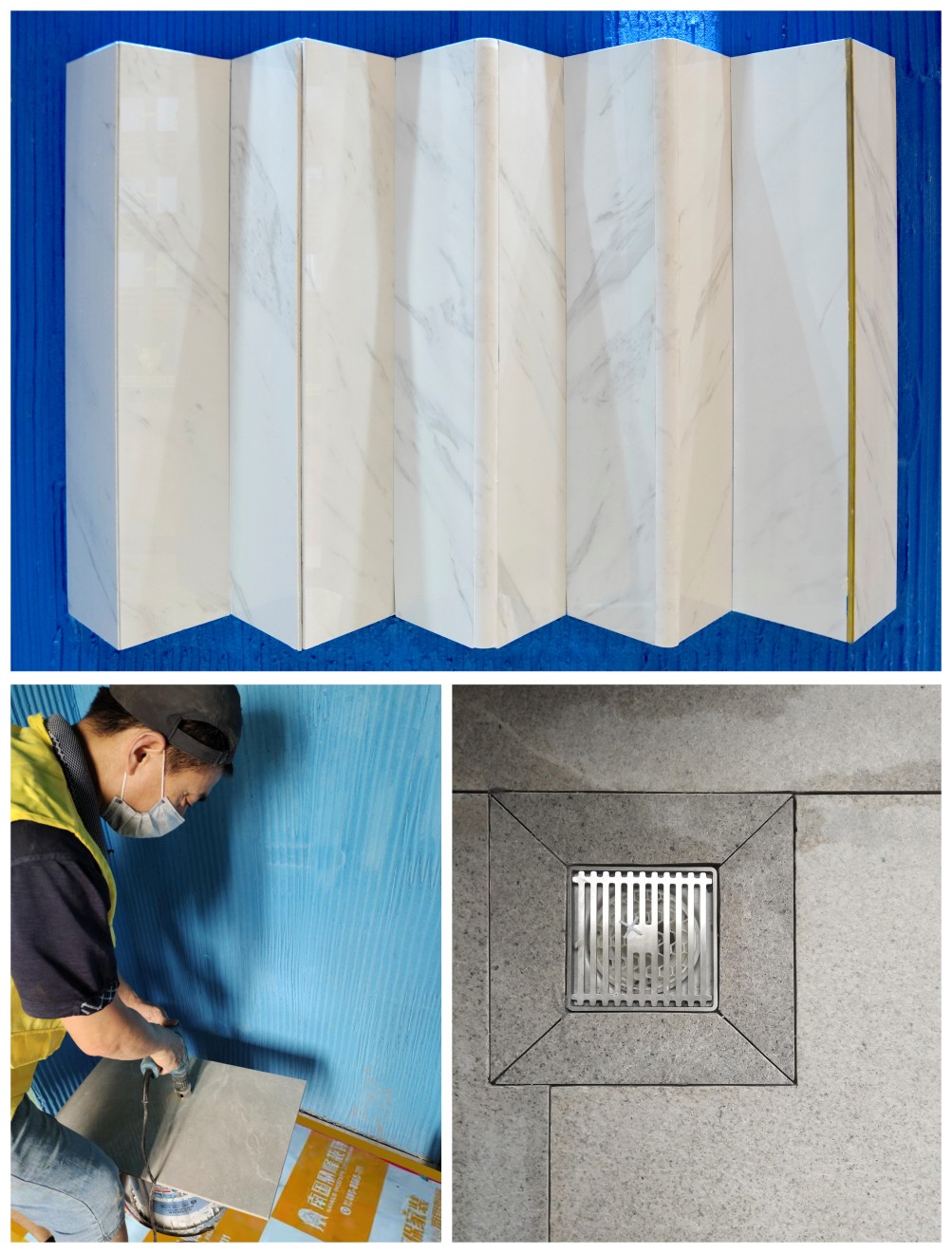

  • 铺墙砖工艺

    1、所有地砖上墙先在砖的背面做刷胶处理(有效解决了地砖上墙不易粘结,并清理了砖背面的蜡与灰尘);

    2、采用双面刮胶工艺,使用专用刮刀在砖背面与墙面分别刮浆,进行湿泥对湿泥铺贴,有效控制墙砖空鼓。

  • 墙砖碰角工艺

    1、碰阳角处两块砖磨45°角(至少预留2-3mm海棠角),碰角成90°;

    2、所有出水口处必须用玻璃钻头配手电钻开孔;

    3、卫生间、阳台地漏,采用回型铺贴工艺,有利于排水顺畅。

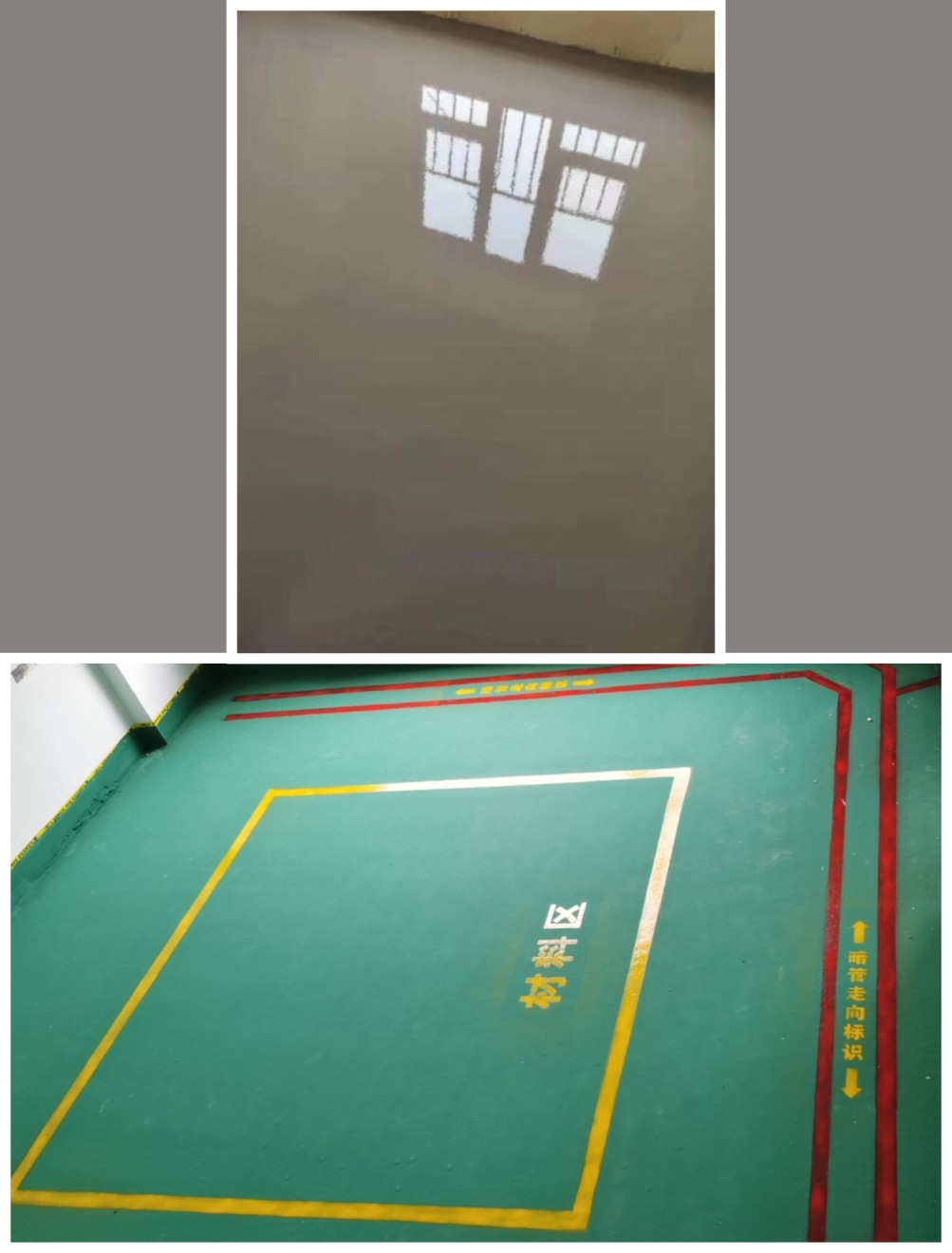

  • 标准工程 (绿地)

    1、镜面自流平找平,主要保证地面水平、不跑砂;

    2、成分为高分子,达到凝固的作用,耐水、防潮、耐冷冻;

    3、绿地材料采用企业专用地固。

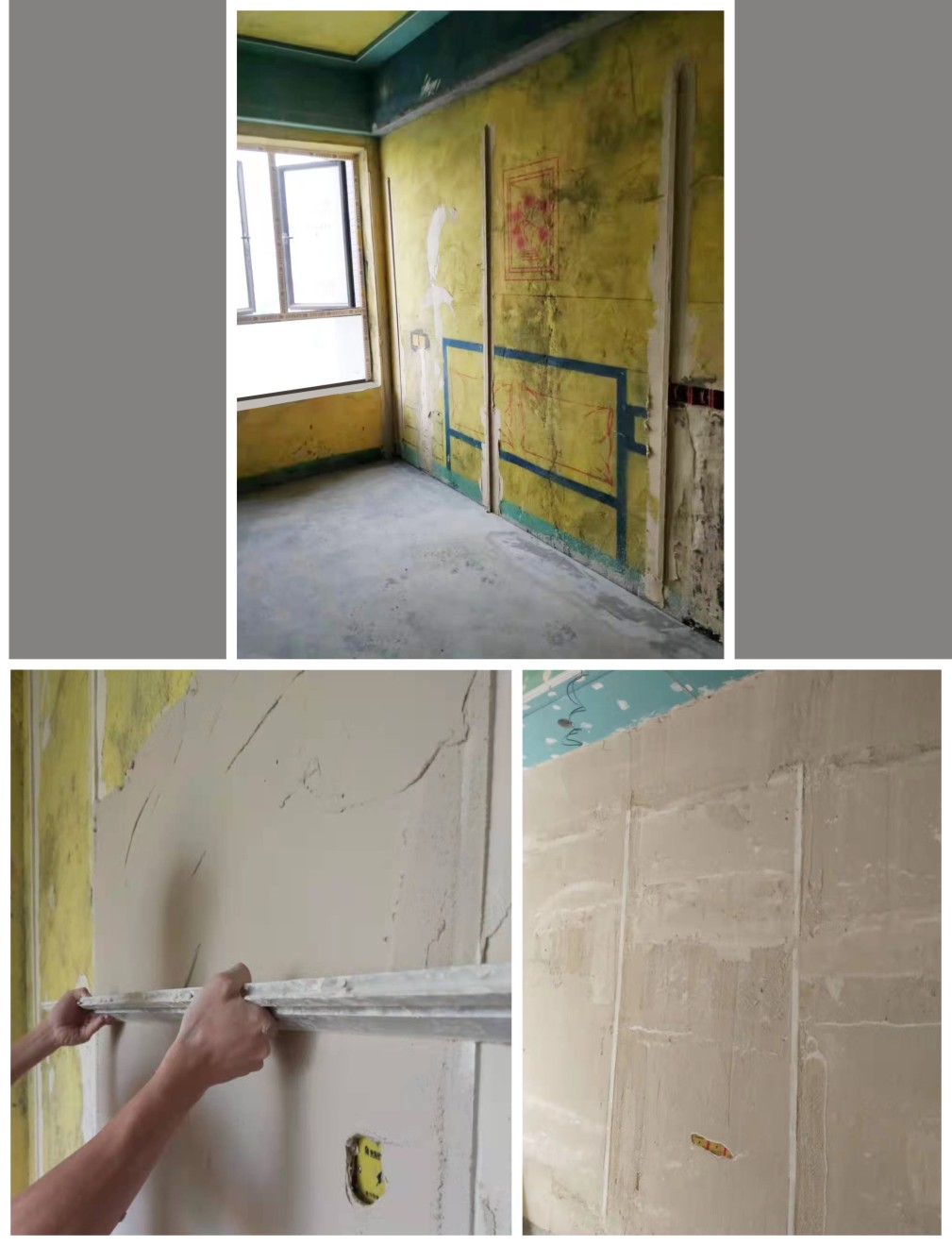

  • 墙面冲筋找平

    1、水电完成后,用轻质石膏与水平仪配合垂直冲筋;

    2、干透后打磨冲筋点,用绿色环保瓦涂士轻质石膏找平,以使墙面垂直平整,不空鼓、不开裂。

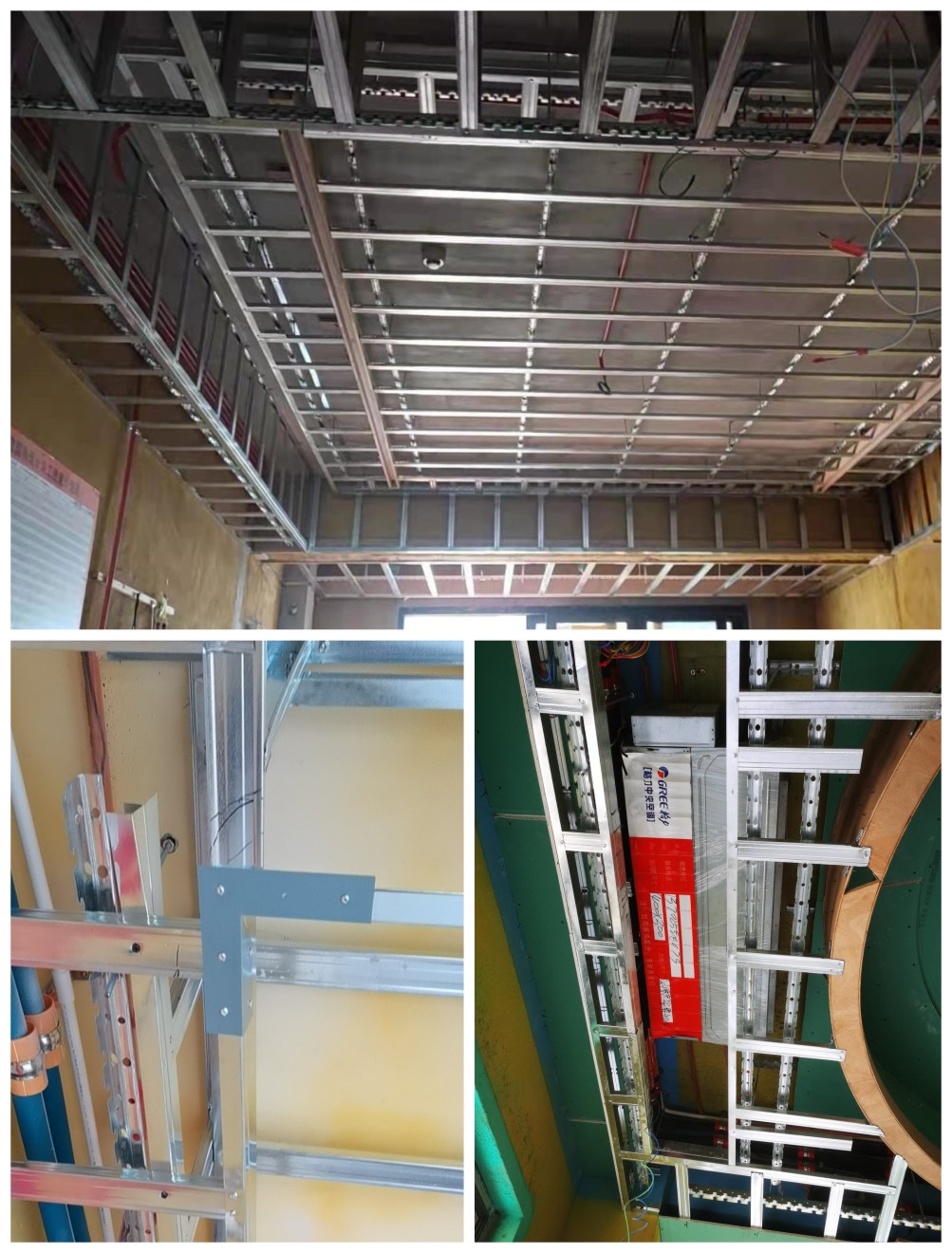

  • 天花轻钢龙骨架子

    1、天花采用轻钢龙骨搭架子;

    2、转角用防裂神器,铆钉固定龙骨;

    3、出风口龙骨加固防变形。

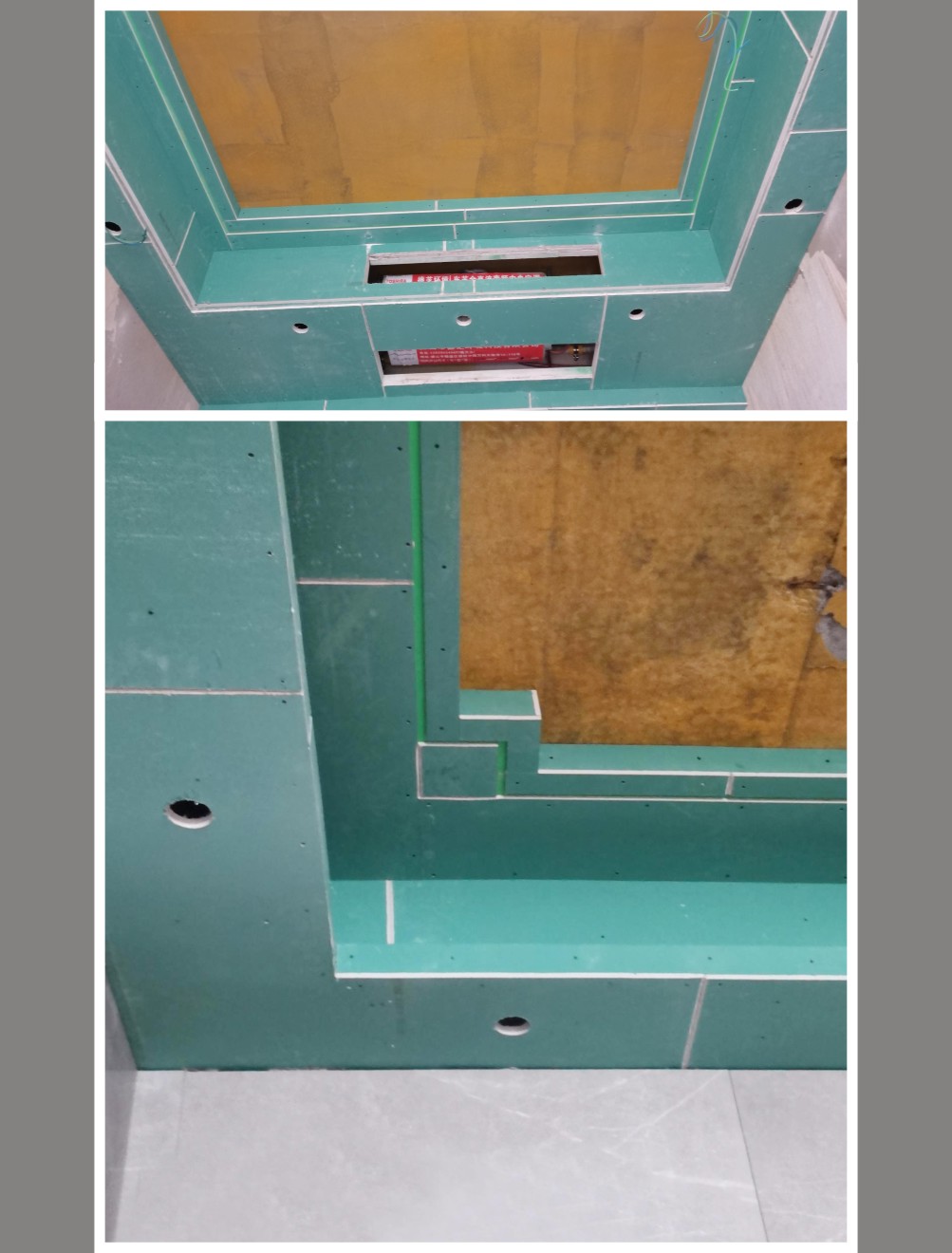

  • 天花封板

    1、封防潮石膏板转角处采用L型封板,板之间倒v角,保障后期不会发裂;

    2、不用枪钉、直钉、马钉,全部采用白乳胶和自攻螺丝加固;

    3、灯槽底部封石膏板,不留空洞,方便打理卫生;

    4、对有造型层次的天花线先封侧板,再封底板。

天花、家具制作

天花吊顶石有线制作,木制家具制作

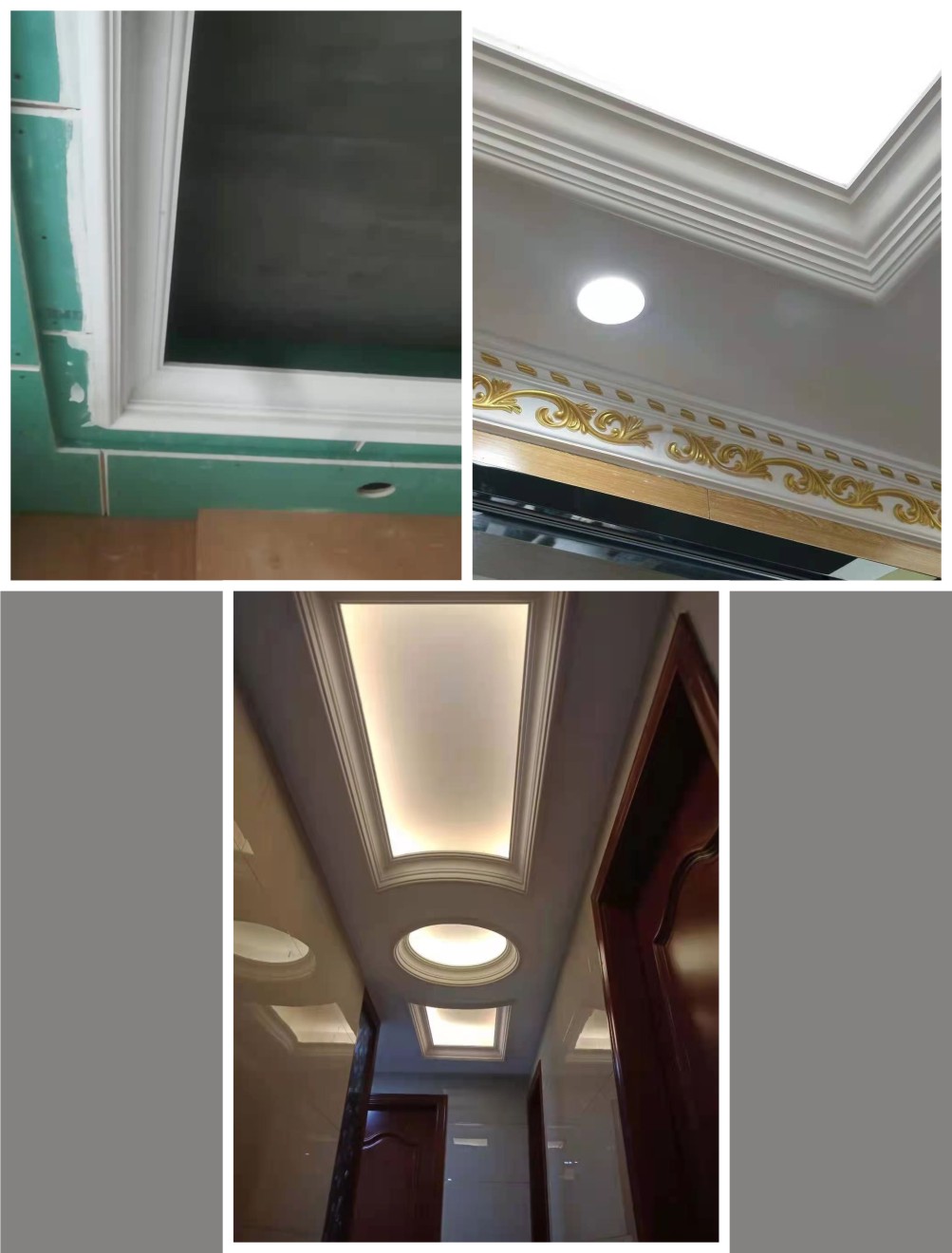

  • 石膏线安装工艺

    1、天花上安装实木角线、石膏角线PU角线,先根据角线的实际尺寸,制作与其相吻合的侧板,然后再将线条和底板双面刮胶,采用射钉和自攻螺丝双重加固。

  • 柜体抽屉制作工艺

    1、抽屉侧板采用20厘双面生态板,底板采用5厘双面开槽固定,U型PVC胶条收口,特制加长螺丝固定,并安装好盖帽,严禁打枪钉或铁钉固定。

    2、柜内结构有竖挡板突出时,其直角处要处理成圆角,美观且便于收口,竖挡板应高于上层板50mm左右。

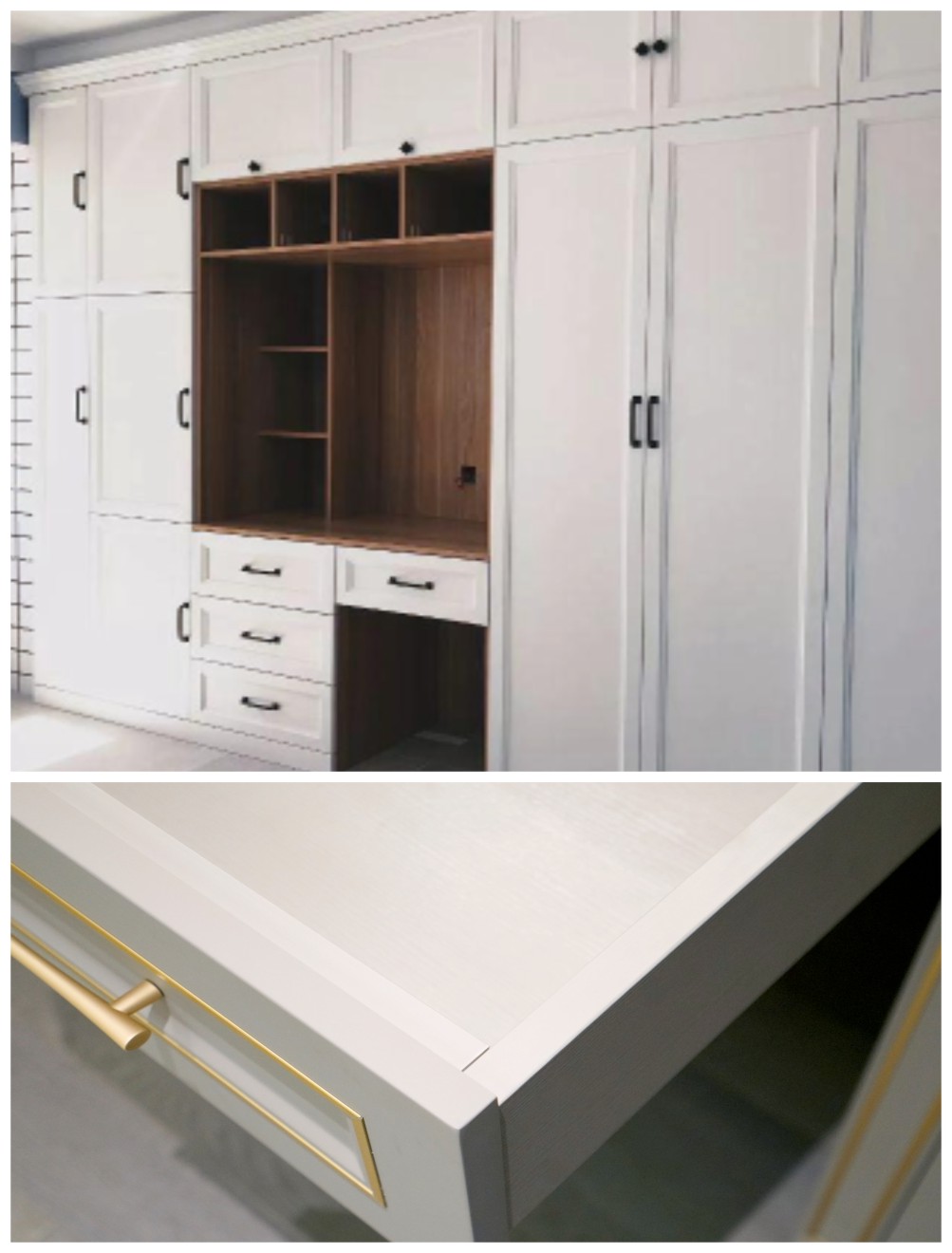

  • 衣柜制作工艺

    1、框架采用20mm单双面生态板,背面采用9mm生态板;
    2、柜内横板比竖板退5mm,便于线条收口,有利于美观;
    3、PVC线条收边时横竖交接处要拼成尖角插口型;
    4、U型PVC线条收口,用免钉胶固定;
    5、衣柜内板与板连接禁用铁钉,要使用加长自攻螺丝固定,钉帽扣盖塑料盖。

  • 木制品防潮三重保护

    1、木制品防潮处理,用珍珠棉隔离处理;

    2、柜子制作前要先在墙上和柜子背板处刷好防潮油,中间夹珍珠棉,做好防潮处理,以防柜子发霉。

天花、家具制作

天花吊顶石有线制作,木制家具制作

  • 石膏线安装工艺

    1、天花上安装实木角线、石膏角线PU角线,先根据角线的实际尺寸,制作与其相吻合的侧板,然后再将线条和底板双面刮胶,采用射钉和自攻螺丝双重加固。

  • 柜体抽屉制作工艺

    1、抽屉侧板采用20厘双面生态板,底板采用5厘双面开槽固定,U型PVC胶条收口,特制加长螺丝固定,并安装好盖帽,严禁打枪钉或铁钉固定。

    2、柜内结构有竖挡板突出时,其直角处要处理成圆角,美观且便于收口,竖挡板应高于上层板50mm左右。

  • 衣柜制作工艺

    1、框架采用20mm单双面生态板,背面采用9mm生态板;
    2、柜内横板比竖板退5mm,便于线条收口,有利于美观;
    3、PVC线条收边时横竖交接处要拼成尖角插口型;
    4、U型PVC线条收口,用免钉胶固定;
    5、衣柜内板与板连接禁用铁钉,要使用加长自攻螺丝固定,钉帽扣盖塑料盖。

  • 木制品防潮三重保护

    1、木制品防潮处理,用珍珠棉隔离处理;

    2、柜子制作前要先在墙上和柜子背板处刷好防潮油,中间夹珍珠棉,做好防潮处理,以防柜子发霉。
